甲方項目管理軟件:材料、隱蔽工程、質量、簽證與日志管理
工程企業管理系統需求
(一)、材料報審管理
1、實現方式:
創建《材料報審單》模板,要求上傳檢測報告、銘牌信息拍照、材料參數驗收拍照(系統識別關鍵參數,作判斷)。記錄材料到場數量;

設置審批規則:品牌/規格與招標文件不符時自動觸發預警,生成聯系單要求處理;
承包商質量檔案:按季度生產“供應商質量評級報告”
流程:現場基建人員→基建主管,抄送:審計、生產;
審計人員→審計負責人,抄送:基建部、生產。
2、目標效果:
提升材料合規率
減少虛假供貨問題
(二)、隱蔽工程驗收
1、審批流程
基建現場人員→基建主管→審計主管,抄送各部門負責人和生產
2、關鍵控制點
必傳資料:
施工部位全景照片
隱蔽部位照片(需尺寸丈量)
關鍵節點視頻(連續拍攝不少于30秒)
測量儀器讀數特寫(如混凝土強度檢測儀顯示數值)
3、智能校驗:
影像自動校驗邏輯
檢查是否含標尺
對比設計參數(與圖紙不符)

(三)、質量問題閉環管理

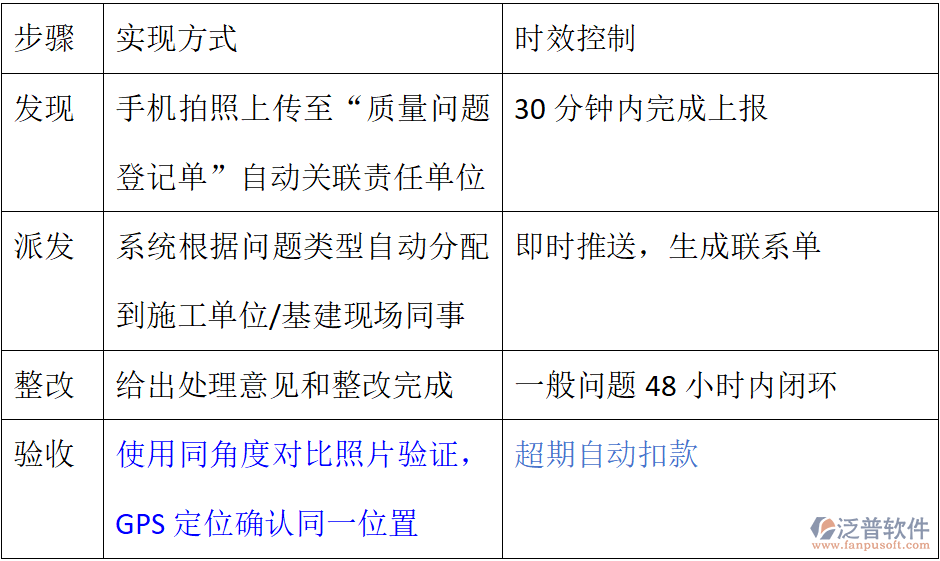

1.問題處理流程

2、質量數據庫
質量問題熱力圖:統計高頻問題部位
高頻問題預警:同一部位質量問題聯系單超3次,自動觸發專項檢查
質量問題相應整改時效
承包商質量檔案:按季度生產“供應商質量評級報告”
3、流程
(生產、審計、基建)指出問題→(基建部)判斷→(現場基建人員/施工單位)執行整改,閉環后結果抄送
(四)、施工日志數字化
1、移動端填報
必填項控制:
現場照片(帶水?。喉椖棵Q+日期+坐標)
人員機械臺賬(工人/機械數據)
重大事件記錄(如中斷施工、極端天氣)
智能輔助
導入工程量清單,手機填報完成比例,關聯計算總進度比例;
天氣數據自動導入
關聯材料進場登記
![]()
(五)、簽證過程跟蹤
人、材、機當天發生記錄填報,材料剩余量記錄(下次使用需銷項)
(六)、通過工程管理軟件實現甲方項目管理目標:
1、材料可追溯
2、隱蔽工程影像存檔
3、質量問題閉環
4、簽證過程用工用料跟蹤
5、施工日志完整
優先從材料進場檢驗、隱蔽驗收電子化和簽證用工記錄開始,可以做到數據統計分析。
