建筑工程企業成本過程控制管理辦法
成本過程控制
第十五條 人工費控制:
1、公司通過招投標確定勞務分包單位,應比較擴大勞務分包(含模板架料、輔材)、專項工種勞務分包(僅含輔材)、純勞務分包的經濟性后選擇分包模式,分包價款結算方式優先選用包干總價模式、包干單價模式,項目無權調整分包價款。
2、計時工指標控制,實行專項工種勞務分包的工程總體計時工控制在人工費總額的4%以內,實行擴大勞務分包的工程總體計時工控制在人工費總額的2%以內,實行總價費用包干的工程按招標確定的總額控制。
3、加強現場管理,規范合同工作內容,減少因返工、返修發生的人工費支出,同時對上一工序留下的工程質量問題需下一工序修復的費用,在結算時從上一工序扣除支付下一工序,避免因工程質量、工作內容的變更引發重復結算。
4、發生人工費簽證,計時工時,應保證簽證的時效性,規范化,并經審批,及時進行結算。
第十六條 材料費控制:

1、材料費包括:工程材料費、周轉材料費、其他輔材費、施工用水用電費用、材料檢驗試驗費、采保費。
2、采取"量價分離"的原則,即材料采購價格的控制和材料消耗量的控制。
3、根據公司物資采購管理規定,大宗材料(主要指鋼材、木材、水泥、現場攪拌用砂石料、周轉材料租賃、大型機械設備租賃、電纜、安全網等)實行集中招標采購,確保材料采購價格受控。
4、項目所急需零星材料,臨建、回填等所需地材經公司物資采購管理中心授權后由項目自行采購。
5、實行限額領料制度,通過限額領料,與施工班組簽定材料節超獎罰合同進行用量控制。
6、加強計量控制,各種材料進場時,項目材料員、施工員、施工班組、保衛等相關人員必須準確計量、驗收。

7、對部分小型及零星材料可采取按工作量計算消耗量承包給班組,隨同人工費一并結算,由班組自行采購。
8、合理組織施工生產,減少周轉材料的使用數量及時間。
9、主材控制指標:確定公司的材料消耗水平,原則上不得超過定額的材料消耗量,并不斷降低材料消耗量。
11、分層級、分階段、限定時間建立原材料采購計劃和審批程序;
12、建立嚴格的采購詢價、報價制度,實行貨比三家;成控部每季進行抽查,價格偏離超過5%的進行處罰;
13、嚴格執行采購驗貨、驗數制度,及時入庫;
14、嚴格控制采購數量,實行限額采購制度;
15、各項目分階段(基礎、結構轉換層、標準層每10層、主體封頂?shù)?應對材料使用與預算比較,作節超分析,找出節約和浪費的原因,并作出整改與處罰;
16、材料結算、報賬和支付納入成控部統一管理;
17、材料管理細則按公司《物資管理辦法》執行。
第十七條 機械費控制:
1、機械費包括:機械臺班費、租賃費及進出場費、項目生產機械使用燃油費、施工用電費及施工機械修理費、機操人員工資獎金等費用、塔吊、電梯等大型機械基礎發生費用。
2、合理安排施工生產,減少因安排不當引起的設備閑置。
3、通過加強設備管理,合理調劑,提高設備完好率、利用率。
第十八條 其他直接費控制:
1、其他直接費包括:項目文明施工費用(含月度材料消耗表中文明施工耗材,現場CI費用,現場圍墻,排水溝及場地平整硬化費用,垃圾清運費用);項目安全生產費用(含月度材料消耗表中安全防護用品等材料消耗,現場臨邊、洞口、交叉及高處作業等防護,現場用電及機械設備防護,機械設備安裝驗收費、消防設施及器材消耗,其它安全資料及活動費用);項目環境保護費用(含綠化費,排污費,為保護周邊環境如噪音、粉塵污染等措施費);項目開工辦理施工許可證費用;項目臨建攤銷費用(含項目現場辦公生活設施,生活用水電費,租房費用,電線電纜及配電箱等);材料二次搬運費,夜間及冬雨季施工措施費,施工零星排水降水費用,生產工用具使用費。
2、項目部應合理的利用施工場地,按照樸實美觀、經濟適用的原則進行臨時設施布置。投入費用應控制在公司下達的責任成本以內。
3、項目部在安全費用的投入方面應嚴格按照公司有關規定執行。

第十九條 間接費控制:
1、間接費用包括:項目管理人員工資、獎金及附加費,辦公費,差旅費,招待費,項目用車費用,物料消耗,財產保險費等。
2、項目部嚴格按照公司制定的費用預算控制。

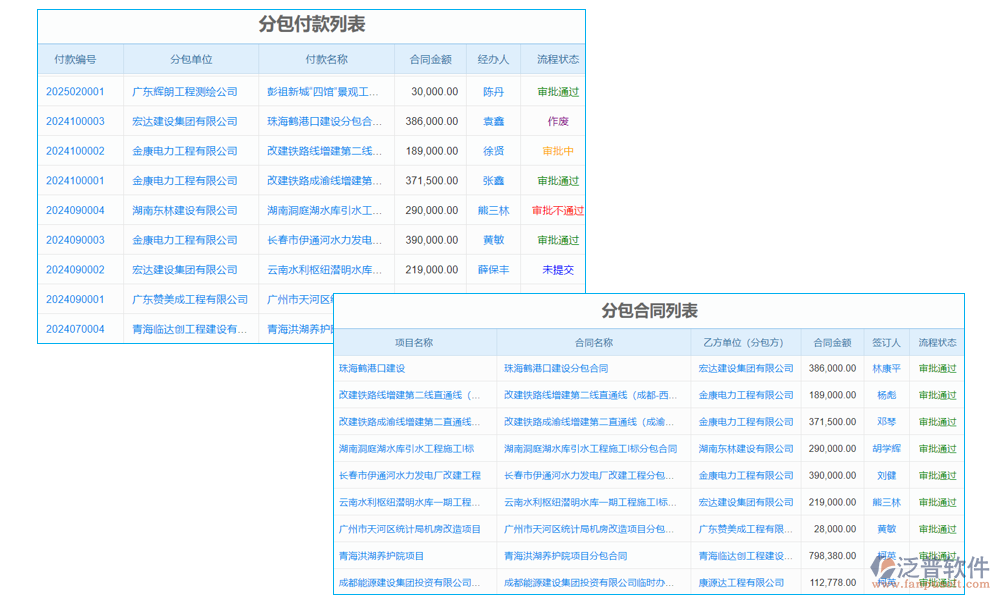

第二十條 專業分包費用控制:
1、公司通過招投標確定專業分包單位,分包價款結算方式按順序優先選用包干總價模式、包干單價模式、上交管理費模式,項目部無權調整分包價款。
2、項目部要熟悉分包合同條款,分清雙方職責,避免額外支出費用,防范分包單位索賠。
3、分包單位施工過程中,項目部應重點控制管理分包單位的材料質量、施工工藝、施工質量、文明施工、安全防護等工作,不得以包代管。
4、對執行包干單價合同的工作內容要控制好工程量。
第二十一條 在成本控制過程中要正確處理好成本、質量、安全、現場文明施工等之間的關系,力爭做到經濟效益與社會效益兩不誤。
第二十二條 工程技術部應會同項目部共同制訂先進的、合理的施工方案,以達到縮短工期、提高質量、降低成本,選擇合適的方法、機具、施工順序和組織流水施工。
第二十三條 全面運用華帥系統。要對前期使用中發現的問題進行糾正;全面復核財務成本數據和華帥系統數據的差異,找出原因并進行整改;根據新的管理辦法對系統進行改進和完善;最終行成作業手冊,分不同崗位編制作業指導書;并進行日??己?。
第二十四條 分包合同的管理
1、對所有分包合同制定標準格式合同,由協議書,通用條款、工程質量、安全驗收標準及違約責任處罰三部分組成。對已有合同出現的問題進行全面總結與分析,通過分包合同和成本控制管理辦法從內外兩方面進行細化、規范,持續改進。
2、在工程分包計劃基礎上,結合項目進度,即時進行項目的立項、談判和合同簽訂工作,計劃內的由成控部統一進行,計劃外達不到立項條件的,由項目部組織,但原則上不得突破公司統一限價,合同談判時技術負責人和造價員應同時參加,并有談判記錄。
3、項目部無權對已簽訂的合同進行調整,對合同的調整由項目部申請,經公司同意后,按照合同簽訂的程序進行。
4、合同的談判應有項目經理和成控部負責人同時參加,必要時還應有分管領導和總經理參加,并作好合同談判記錄。

第二十五條 工程變更、簽證的管理
1、發生人工費簽證,計時工單時,必須在工程隱蔽前或?qū)嵤┙Y(jié)束后三天內完成,過期不予補簽;簽證收方在簽證后24小時內必須錄入華帥系統,寫清事由,成控部有權對合同范圍內的簽證進行否認。并編制標準表格。
2、現場簽證必須施工員(現場管理人員)、造價員、項目經理(技術負責人)三人在場,簽字方能生效。
3、隱蔽工程簽證收方還應附照片,應包括收方數據和收方人員,收方現場實際證明。
4、圖紙內的由項目部進行簽證收方。圖紙外的簽證必須經成控部審核后方可生效,且單項工程20000元以上應通知公司成控部主管人員參加。
5、對分包單位的獎勵,給分包單位的補貼必須經總經理審批同意后生效。
6、簽證、計時工單每月度進行一次匯總、申報審核,并上報成控部。
第二十六條 進度款支付的管理
1、對工程款支付進行清理,劃分為工程款支付(計劃內)和計劃外支付,除三項費用外,其他所有款項的支付都應經過成控部的審核。
2、分包合同和材料采購合同簽訂時,必須簽訂預算總金額,作為進度款支付的上限,并根據審核的簽證和變更進行調整;預算值經審核后不得更改,變更應重新申請,并經成控部審核通過后作為進度款支付的依據。
3、項目部支付申請不得超過合同約定支付金額,項目部申請時對特別重要的支付進行標注,并說明理由,進行分級管理;公司管理部門可對支付計劃進行調整和審核,并以最終審核的金額進行支付。
4、控制每個月計劃外支付的額度,不得超過計劃支付的10%。
5、分包單位的所有賬務,不得單獨進行支付,必須全部納入工程結算,統一支付、統一結算。
第二十七條 重視工期對成本的影響,合同的工期最有利于節約成本。杜絕盲目搶工,也不得隨意拖延工期;搶工必須建設單位給予搶工措施費,拖延工期在項目部年度考核中進行績效考核。
第二十八條 嚴格執行合同和公司預定的質量標準,提高或降低質量、安全文明施工標準的應進行經濟效益分析,并經總經理審批同意后方可執行,同時調整項目成本。
第二十九條 結算的管理
1、嚴格結算條件,必須滿足合同約定的要求,因公司原因造成的除外。
2、項目經理部對移交計價資料的及時性、真實性、嚴謹性、完整性負責;項目經理部應敦促承建商結算的報迭;應認真審核合作單位申報的各種計價資料,禁止未經審核將承包方資料移交成本控制部。重點審查是否完整的包含涉及違約金罰款,工程內容減少等內容。結算移交后不得再補充簽證收方資料。
成本控制部接收結算資料時應先復核資料的完備性、嚴謹性,發現問題應及時反饋項目經理部,項目經理部應及時整改;嚴禁成本控制部未履行資料復核程序,直接接受資料進行審核工作;結算資料必須為原件。
3、一份合同只能辦理一次結算,合同內施工所有內容,發生的所有金額必須全部納入工程結算,統一支付,統一結算。
4、質安部建立質量安全臺賬,每月更新,項目完工后作為班組結算的附件。
5、加快內部結算審核時間,減少結算審核程序。
6、及時辦理工程對外結算,原則上在竣工驗收后一個月內報送;分階段辦理分部工程結算;成控部要加強對項目部對外簽證、索賠、核價的指導和管理工作。
7、以下文件不能作為工程結算依據:
電子圖紙;
圖紙會審記錄,圖紙會審記錄必須轉化為設計變更形式方可計價;
各類工程聯系單,必須轉化為簽證單或補充協議;
各類會議紀要,必須轉化為簽證單或補充協議;
不符合公司規定,未經公司審核同意的獎勵、補償?shù)群炞C資料。
